新開工項目進度情況對公司年度目標的完成起到至關重要的作用,公司高度重視,密切關注,統籌資源配置,加強協調溝通,確保盡早實現規?;┕ぁ?/span>
截至5月底,公司新開工項目12個,除因業主征地未交付外,已有9個項目部基本完成項目部駐地及場站建設,6個項目部現場已進行土方、結構物等施工。
明光市嘉山大道上跨橋駐地建設
明光市嘉山大道上跨橋下部結構施工

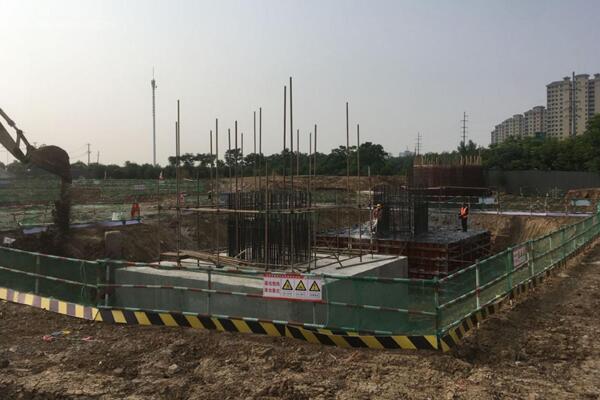

明光市嘉山大道上跨橋項目為明光市重點項目,為獨塔雙索面前支點斜拉橋,占線全長約1.22公里。自2月26日進場以來,項目部在做好疫情防控的同時,積極投入復工復產工作,在1個月的時間內完成駐地、場站和工地試驗室的建設工作,并投入生產使用。自4月12日樁基工程開鉆以來,項目部24小時不間斷施工,共完成樁基132根,過渡墩承臺2個、墩柱試件一個,完成土方工程10000m3、雨污水管鋪設1200m、雨污水檢查井28座,沉井一座。截止2020年5月份底,累計完成產值2340萬元,超額完成下發進度計劃,為項目主橋施工打下堅實基礎。

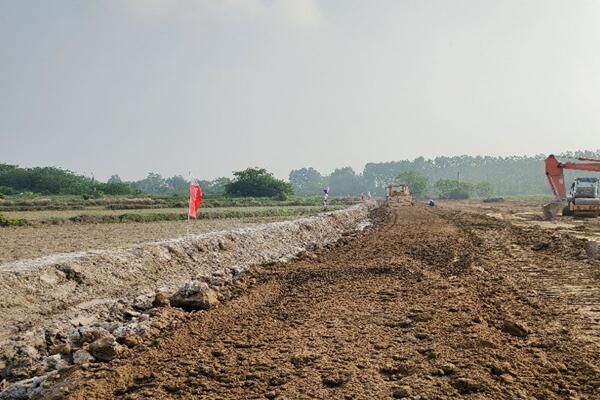

無岳高速05標土方施工

無岳高速05標自4月12日進場以來,精心組織、合理安排,截至目前,已完成項目部駐地建設、拌合站安裝、試驗室建設及前期方案評審工作;完成臨時便道修筑0.45km,計劃于6月10日完成樁基首件、路基試驗段。
